Fuimos al Parque Eólico Arauco para presenciar el hormigonado de la octava base para la instalación de los nuevos aerogeneradores

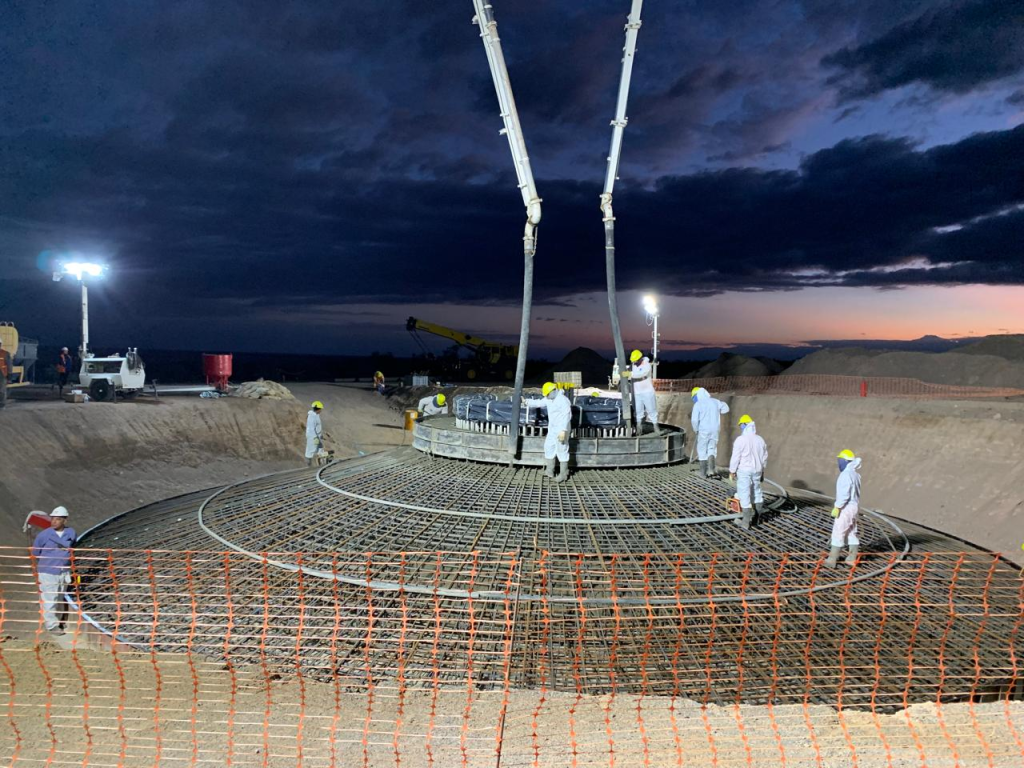

El equipo de Medios Provincia arribó al Parque Eólico Arauco para mostrar el hormigonado de la octava fundación que cuenta con una inversión de 400 metros cúbicos de hormigón y lleva 44 toneladas de acero.

“Este contrato abarca 18 cimientos y tenemos un promedio de dos bases por semana. Esta es la octava base: Arrancamos a las seis de la mañana, son seis horas de hormigonado más una hora que lleva la terminación de la base. Aproximadamente a las dos de la tarde se estaría terminando” indicó Santiago Guarrochena coordinador de obras del Parque Eólico.

Por otra parte, el coordinador expresó que este trabajo cuenta con el 60 por ciento de la mano de obra local perteneciente a Aimogasta y La Rioja.
